文章來源:國家能源投資集團有限責任公司 發布時間:2025-12-02
11月30日,國家能源集團浙江安吉電廠1號燃氣機組完成168小時滿負荷試運行后順利投產,標志著我國單機容量最大、效率最高的燃機正式投入商業化運營。

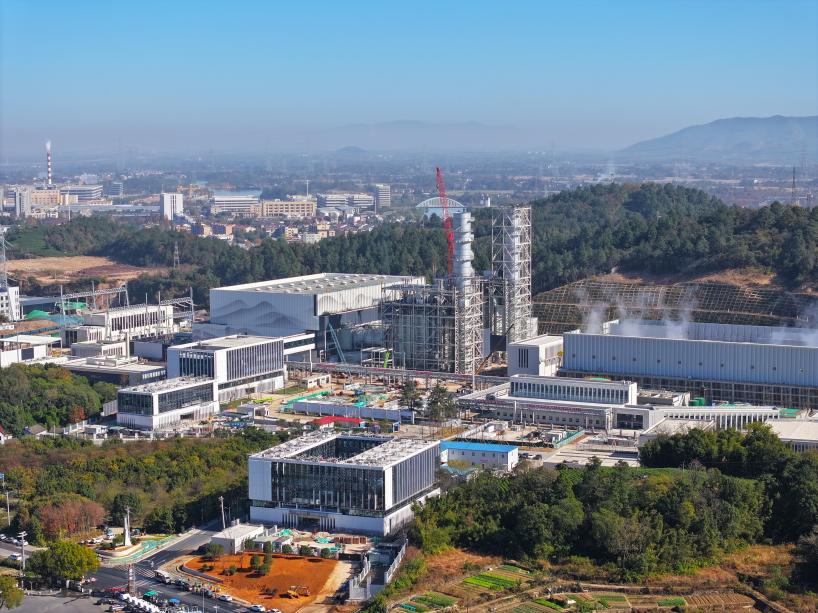

圖為國家能源集團浙江安吉電廠全景
安吉電廠建設兩臺單機容量為84.3萬千瓦的9H機組,總裝機168.6萬千瓦。作為國內單機容量最大、效率最高燃氣機組,其與傳統燃煤機組形成鮮明對比:熱態啟動至滿負荷僅需90分鐘,應急調峰能力大幅提升;聯合循環效率高達64.15%,與常規百萬千瓦燃煤機組相比,效率提升約17%,能源利用更高效;碳排放強度僅為百萬千瓦燃煤機組的40%,且幾乎不產生顆粒物和二氧化硫,從源頭減少污染。
1號機組試運行期間,各項性能指標優異,目前第2臺機組已進入聯鎖調試階段,計劃明年年初投產發電。該項目實現全容量投產后,每年預計可減排二氧化碳約186萬噸,節約標煤約68萬噸,年發電量約70億千瓦時,可滿足600萬居民一年用電需求。
